向质量月献礼 | 中国能建广电工程局贵港项目全容量并网
近期,由中国能建广电工程局承建的贵港白花山风电场(一期)项目(以下简称“贵港项目”)全容量并网运行。贵港项目建设规模为70兆瓦,安装了9台6.25兆瓦和2台7.15兆瓦风电机组,年平均上网电量约1.47亿千瓦时,每年可节约标煤约4.45万吨,减排二氧化碳约10.94万吨,具备一定社会效益、环保效益和经济效益。建设期间,贵港项目的干部职工先后克服吊装工期紧、机位较分散、雨水多、道路泥泞等各种挑战,在7个月内,保证项目安全、质量,实现了从无到有、“0”到“11”的完美跨越,为全国质量月献礼。
一、一里一里铺好“质控”之路
贵港项目位于广西贵港市港北区丰镇、大圩镇一带的山脊,五月份当地就已经进入雨季。泥泞的山地土路,雨水冲刷下滑坡、塌方的风险,超长、超宽、超高、超重风机设备又对道路要求极高。每台风机五节塔筒须用五辆超宽超长大功率的运输车,三片叶片则得厂家专用叶片运输车,运输的难题对项目施工、质量把控都带来极大挑战。贵港项目部提前策划,明确了“要想富,先修路”的工作思路,精心组织编制道路专项施工方案,采取路面铺设山皮石、部分路段铺设碾压混凝土、路肩砌筑排水沟、有塌方可能的路段砌筑挡土墙等方法,严格遵守“三检制”要求,尽量减少雨季对道路运输的影响。项目部专人全程跟踪,及时办理大件道路运输许可证,做好道路桥梁承载力安全评估、高压线路交叉跨域等问题。
项目新修场内道路21.67公里,一套完整的风机设备运输到指定机位需要8次经过狭窄、坡度大、转弯急、障碍物多的进场道路,跨越500千伏超高压线路和桥梁,但在贵港项目部的努力下,设备运输全过程安全、及时,运输设备均无质量问题,为整个项目质量建设打下坚实基础。
二、一步一步组装“质量”风机

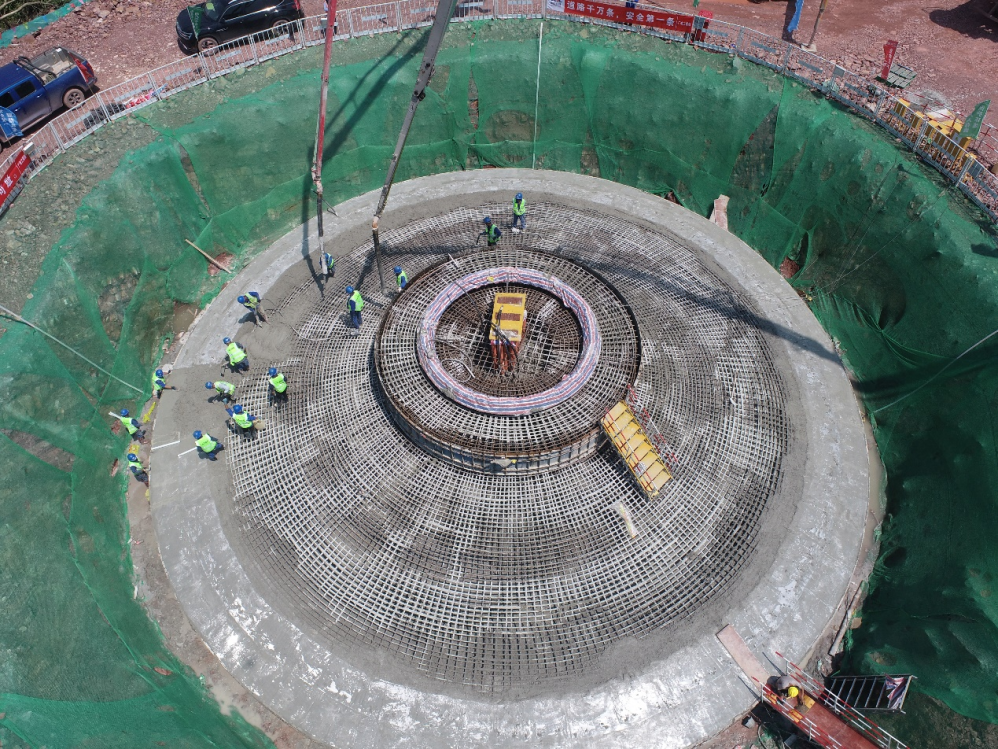

风机基础施工是项目建设的关键。贵港项目风机单台容量最高是7.15兆瓦,是广西陆上风电项目单机容量的顶峰;轮毂最高高度达120米;整机总重量约为700吨。风机容量及重量大、高度高,是“质控”的一大挑战。项目部从风机基础抓起,施工前,复测确认风机基础坐标,严格原材料进场检验、混凝土试块送检。在混凝土浇筑前、浇筑中、浇筑后,不断复测基础环水平度,做好大体积混凝土的温控及养护,严格把控每一个环节、每一道工序,施工现场忙而不乱、推进有序。

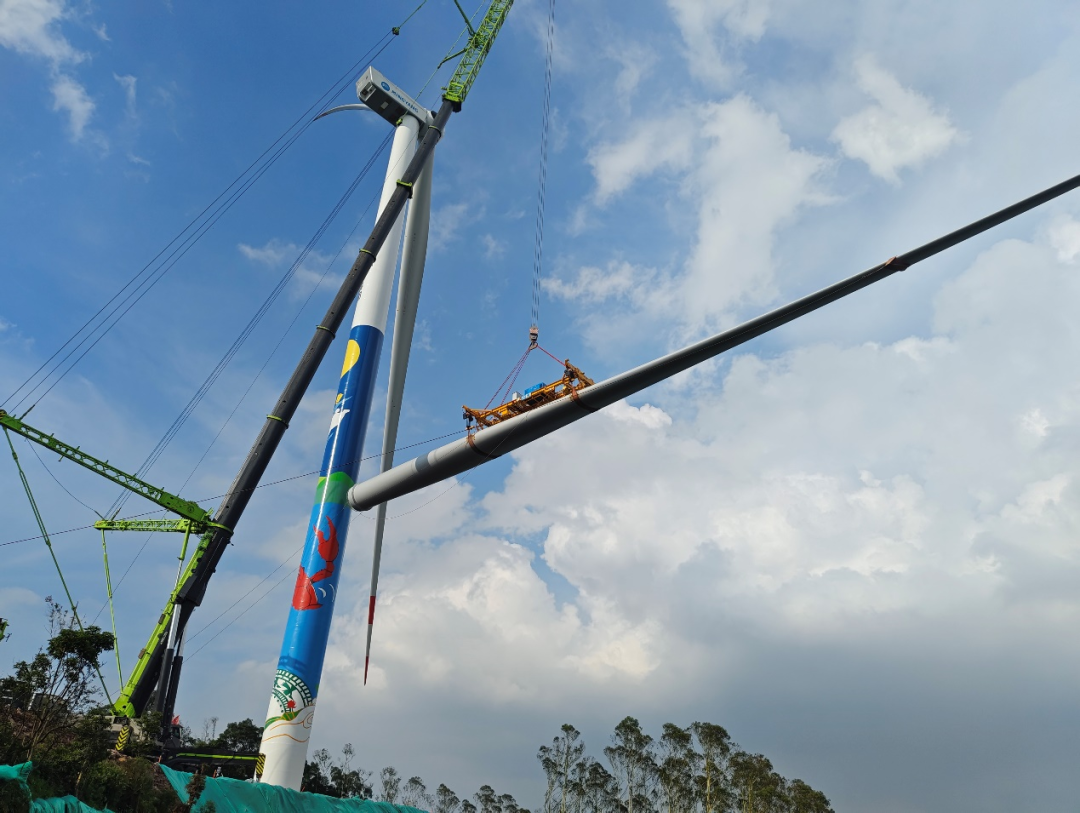

风机机组吊装是项目建设的核心。风机平台工作面狭窄,危险系数高,质量把控难度大。贵港项目部及时制定了吊装前、中、后管控措施。吊装前编制好风机机组吊装专项方案,组织专家专项评审。根据风机特点,项目部采取单叶片组装、汽车式吊车吊装的方法,最大限度保证施工质量、节约施工用地。吊装过程中专职安全员、技术员全程督导管控。每台风机吊装完成后,及时组织安全质量总结,汲取经验,不断提高吊装效率,最终做到平均2天吊装一台风机,得到了业主的充分肯定。
三、一环一环成就“质量”项目
不辞辛苦,“质量第一”是贵港项目坚守的信念,“高标准达标投产,争创精品工程”是贵港项目奋斗的目标。
自开工以来,贵港项目部日常检查和专项检查双管齐下,配套落实,严格履行日检、周检、月检,执行起重作业、土方开挖、钢筋模板施工等专项检查。安全教育和警示标牌一个不落,防控围栏一处不漏。建立了特种作业人员台账,对所有进场人员进行三级安全教育,受教育率100%;组织防火、高空作业、起重作业、防触电、防雷电等安全培训16次;进场道路、施工进场所有易发生事故处均安装标识标牌,共计51个;风机基础、线路基础施工时,周围设置了安全围挡,风机吊装施工区域设置了安全警戒线,专职安全员全程监控,施工安全全面保障。
项目部定期召开质量专题会议,及时推广公司科技创新成果及先进工法,组织班组交流学习,认真组织开展质量专项活动,强化质量控制,保证质量管理体系的有效运行。最终,贵港项目建设全过程,工程质量可控,分部、分项工程验收合格率100%。
适逢2024年全国“质量月”,贵港白花山风电场(一期)项目已实现全容量并网,质量项目的建设打造,中国能建广电工程局仍然在路上。我们将继续深耕新能源建设事业,“加强质量支撑 共建质量强国”,弘扬工匠精神,厚植工匠文化,为建设制造强国,贡献出中国能建广电工程局力量。
